Kahramanmaraş Katı Atık Bertaraf Tesisi İnşaatı

GÖKŞİN İNŞAAT PROJELER

Kahramanmaraş Katı Atık Bertaraf Tesisi İnşaatı


İŞVEREN : Kahramanmaraş Belediyesi Çevre Birliği
PROJE ADI : Kahramanmaraş Katı Atık Bertaraf Tesisi İnşaatı
BAŞLAMA TARİHİ : 06/11/2007
BİTİŞ TARİHİ : 02/08/2012
MÜŞAVİR : Kahramanmaraş Belediyesi Proje Şubesi
FİNANSÖR KURUM : Kahramanmaraş Belediyesi



PROJE AÇIKLAMASI

06.11.2007 tarihi itibari ile Kahramanmaraş Belediyesi ve Çevre Belediyeleri Katı Atık Bertaraf Tesisleri Yapma Ve İşletme Birliği ile Kahramanmaraş Katı Atık Bertaraf Tesisi İnşaatı Yapım İşi sözleşmesi imzalanmıştır.

09.11.2007 tarihi itibari ile Tomsuklu Mevkiinde İş Yeri Teslimi yapılmış olup, sözleşmenin 24. Maddesine istinaden idare ve yükleniciden kaynaklanmayan nedenlerden dolayı iş yeri değişikliği yapılmıştır.

İşin yeni yapılma yeri ile ilgili acil kamulaştırma kararı alınmış, ÇED raporu onayını müteakip uygulama projeleri hazırlanmış ve idarenin onayı ile 21.09.2011 tarihine Kürtül Deliömer deresi mevkiinde işe başlanılmıştır.

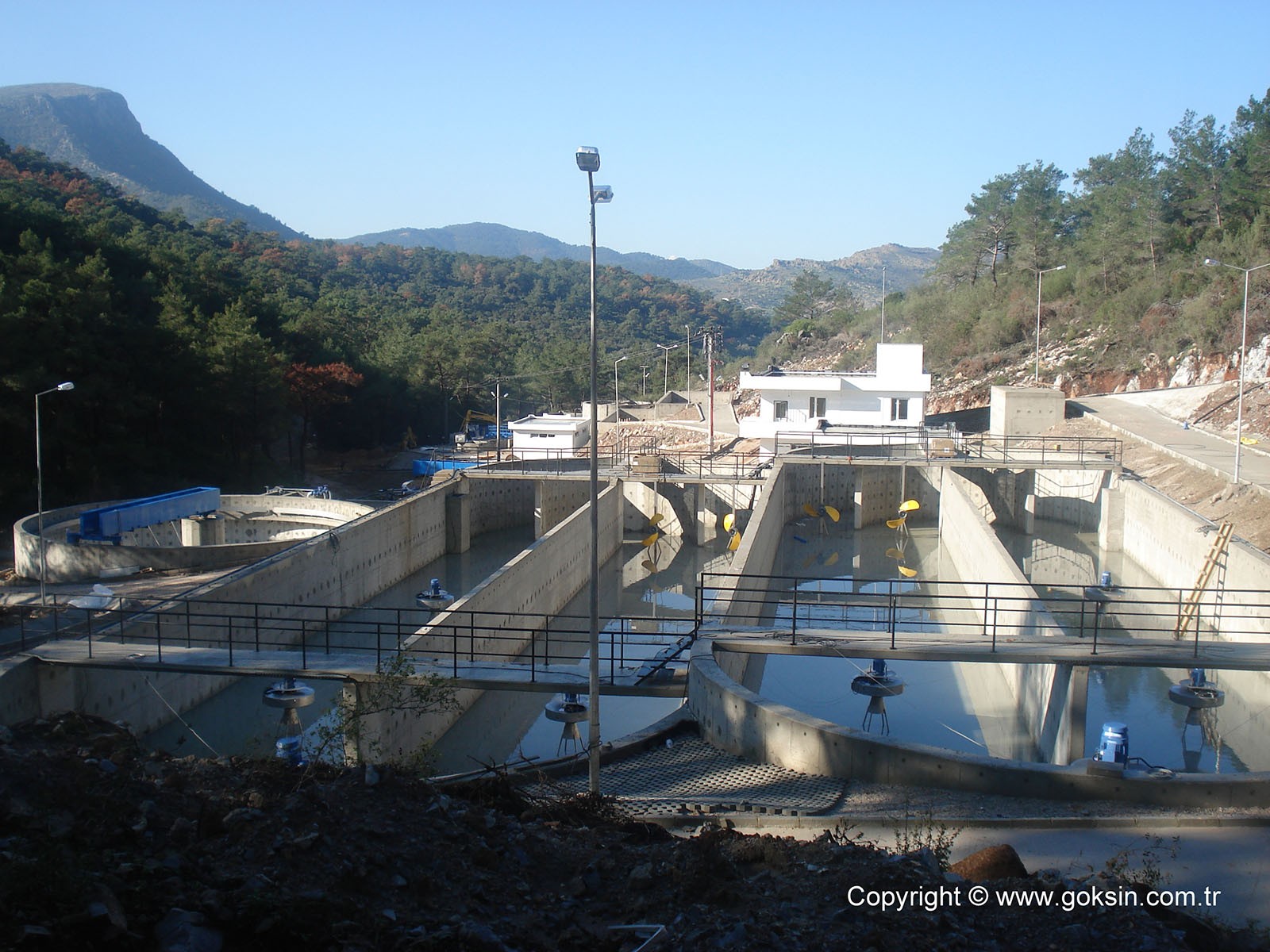

İş kapsamında; Betonarme Üst Yapılar(Yönetim Binası(185 m²), Tamir-Bakım Binası(300 m²), Su Deposu(150 tonluk), Jeneratör(16 m²), Bekçi,Kantar Binası(30 m²),Tekerlek Yıkama Üni., Kantar Platformu, Foseptik(33 m³)) ve Kompost alanının hazırlanması; Betonarme Alt Yapılar (294,5 m.x2,00m.x1,80m. Menfez, 35,5m x 3,00mx2,50m.x2 gözlü menfez,440 m.1200 mm betonarme boru döşenmesi,152 m.800 mm betonarme boru döşenmesi,105 m.500 mm betonarme boru döşenmesi), Tesis projelerinin dizayn edilmesi ve ÇED (Çevresel Etki Değerlendirmesi) Belgesi alınması,60.000 m² alanda izolasyon işlerinin yapılması(Jeosentetik kil örtü, HDPE jeomembran, Jeotekstil),50 cm drenaj tabakası yapılması, 713.948,26 m³ kazı yapılması,538.715,42 m³ sedde ve yol dolgusu yapılması,2,6 km tesis ulaşım ve tesis içi yol kazı-dolgu işlerinin yapılarak yol platformunun oluşturulması, Sızıntı suyu havuzu yapımı(inşaat ve izolasyon işleri),1.305 m. Yüzey suyu kanalı yapılması, Tabanda 1110 m sızıntı suyu toplama hattı, yangın suyu hidroforu ve  borulama  sistemi, sızıntı suyu pompaları ile geri devir sistemi, 15m. derinliğinde gözlem kuyularının açılması, Gaz bacalarının yapılması, Bina kalorifer tesisatı ve ısıtma sistemi, Bina elektrik iç tesisatları ve tesis çevre aydınlatma sistemi, 200 kVA jeneratör temini- montajı ve diğer tamamlayıcı işler.

Sözleşmemize göre 365 gün imalat süresi bulunan  işimizde ilave iş artışları yapılarak, süre uzatımı talep edilmeden 10 (on) ay lık bir sürede tamamlanmış olup, 02.08.2012  ‘te Geçici kabulü yapılarak MARAŞÇEBBİR’ e teslim edilmiştir.
